计划完成率: 作用:表示一个计划中特定时间点上计划工作的完成情况。 计划完成率 算法: 按照卡片个数:计划完成率 = 当前已完成卡片个数 ÷ 当前总的卡片个数 按照估算工作量:计划完成率 = 当前已完成卡片的估算工作量 ÷ 当前总的卡片的估算工作量 燃尽图表示:
*此产品及展示信息均由百度智能云官方提供。免费试用 咨询热线:400-826-7010,为您提供专业的售前咨询,让您快速了解云产品,助您轻松上云! 微信咨询
  免费试用、价格特惠

计划完成率: 作用:表示一个计划中特定时间点上计划工作的完成情况

计划完成率 算法:

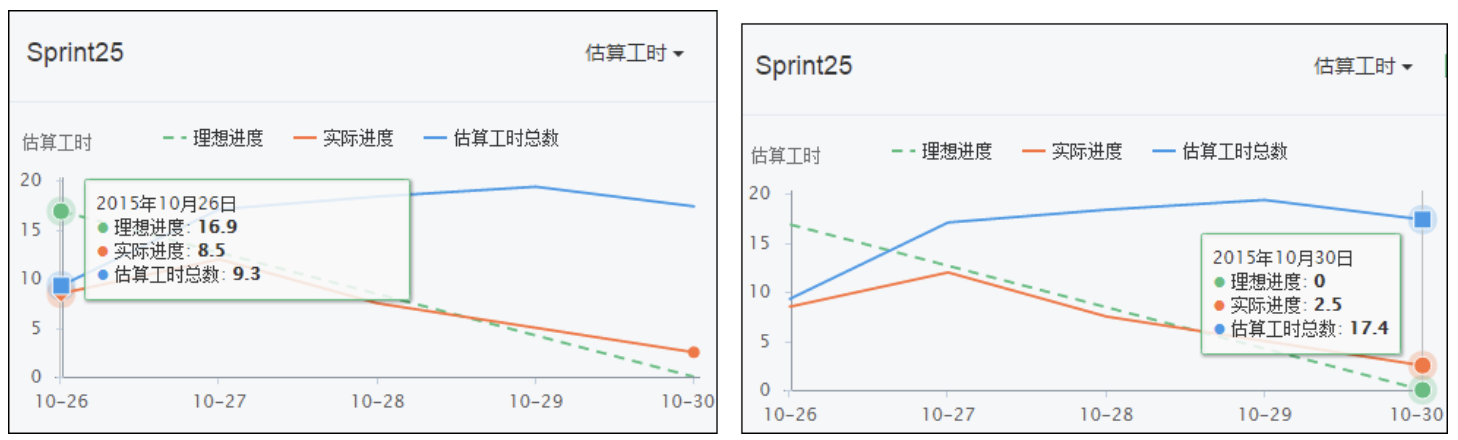

按照卡片个数:计划完成率 = 当前已完成卡片个数 ÷ 当前总的卡片个数 按照估算工作量:计划完成率 = 当前已完成卡片的估算工作量 ÷ 当前总的卡片的估算工作量 燃尽图表示:

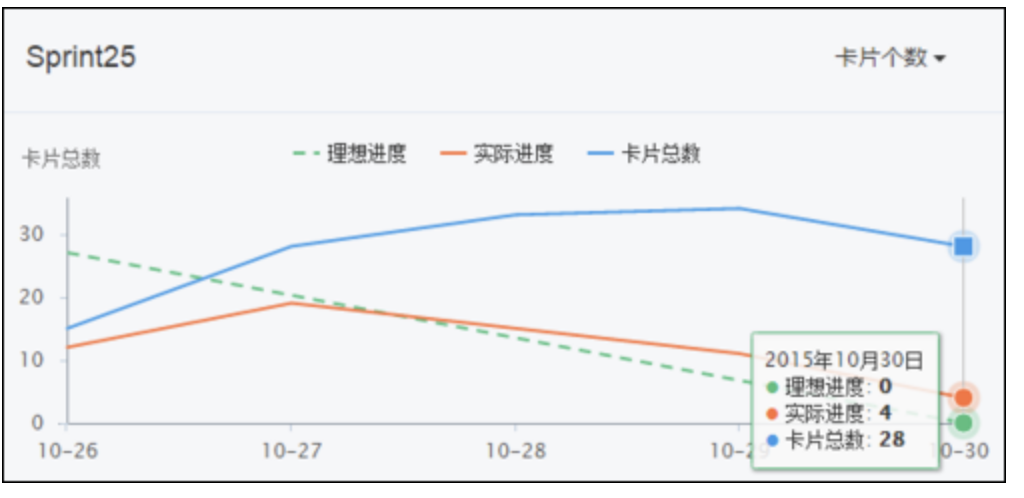

卡片个数:10月30日的卡片计划完成率 = (28-4)÷ 28 = 85.7%

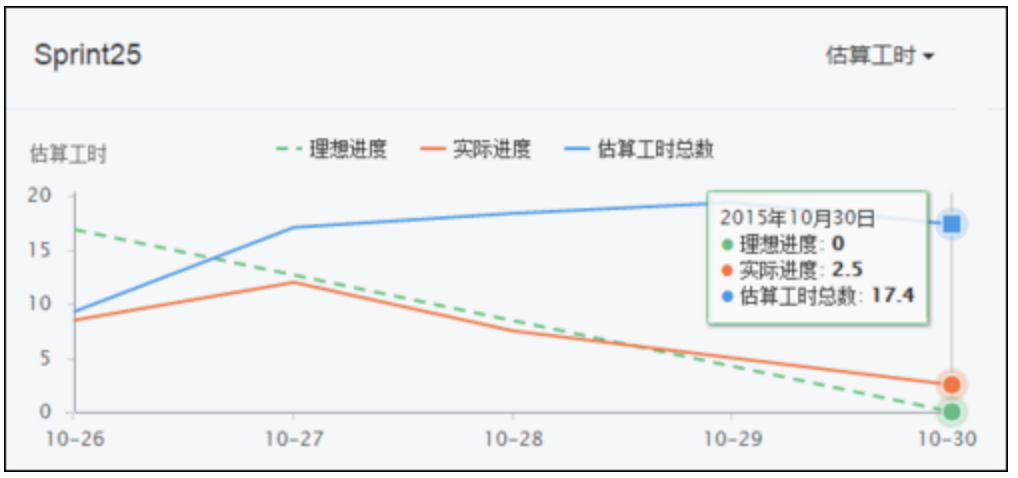

估算工时: 10月30日的估算工时计划完成率= (17.4-2.5)÷ 17.4 = 85.6%

计划偏差率 作用:表示团队或个人做计划时的准确程度。正值越大,表示偏差越大、计划乐观或执行计划时范围增加。负值越大、表示偏差越大、计划悲观或执行计划时范围减小。

计划偏差率 算法:

按照卡片个数:计划偏差率 = (计划结束时卡片总量 – 计划开始时卡片总量)÷ 计划开始时卡片总量 按照估算工时:计划偏差率 = (计划结束时卡片总估算工时 – 计划开始时卡片总估算工时)÷ 计划开始时卡片总估算工时 燃尽图表示:

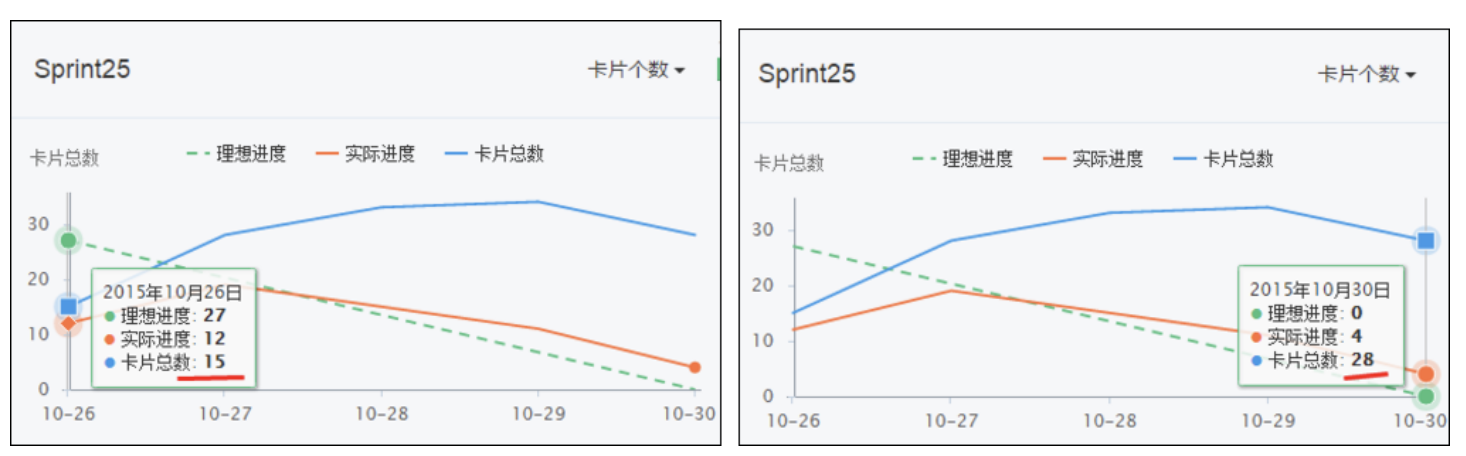

卡片个数: 计划偏差率 = (28-15)÷ 15 = +86.7%

估算工时:计划偏差率 = (17.4 – 9.3) ÷ 9.3 = +87.1%

从计划完成率和计划偏差率的趋势分析项目问题 如下图所示:最近几个迭代的计划完成率下降,计划偏差率上升,导致迭代结束时无法完成整体价值交付,可能存在以下问题

1.迭代开始前计划不清晰,迭代过程中一边做开发一边做计划。 2.迭代内没有控制好需求增加,说明需求拆分、需求优先级排序方面存在问题 3.迭代内新增BUG较多,说明开发质量存在问题

团队可以通过这些数据进行迭代总结,找到主要问题,重点改进。

相似文档
  • 欢迎使用百度效率云! 本产品及服务属于百度公司提供的众多产品及服务之一,您在使用本产品及服务过程中,可能会使用百度公司其他产品及服务,请您同时阅读并遵守《使用百度前必读》及其他百度公司产品及服务协议。
  • 代码扫描iScan是百度自主研发的静态代码扫描工具,支持多种主流语言。iScan提供增量代码扫描功能,BCA-系列百度自建扫描规则,同时兼容sonar, findbugs等多种开源扫描规则。
  • 快速扫描: 通过指定代码库地址或者上传文件发起快算扫描。 DevOps集成: 与iCode和iPipe集成,在研发流程中自动进行增量或者全量扫描。 结果汇聚: 不同渠道扫描的结果,通过代码库、提交信息进行汇聚,形成统一的查看视角。
  • 缺陷扫描、规范扫描。 缺陷扫描: 通过自主研发的扫描引擎对指定的代码进行缺陷层面的扫描,根据缺陷的不同内容进行等级的评估,确定高中低不同的等级。用户可以根据发现缺陷的估计决定扫描任务结果成功还是失败。
  • 一键登录,依托电信运营商的移动数据网络,采用“通信网关取号”及 SIM卡识别等技术。用户仅需要允许服务商应用获取本机手机号码,并通过运营商网络上传,即可完成用户身份校验。
官方微信
联系客服
400-826-7010
7x24小时客服热线
分享
  • QQ好友
  • QQ空间
  • 微信
  • 微博
返回顶部
